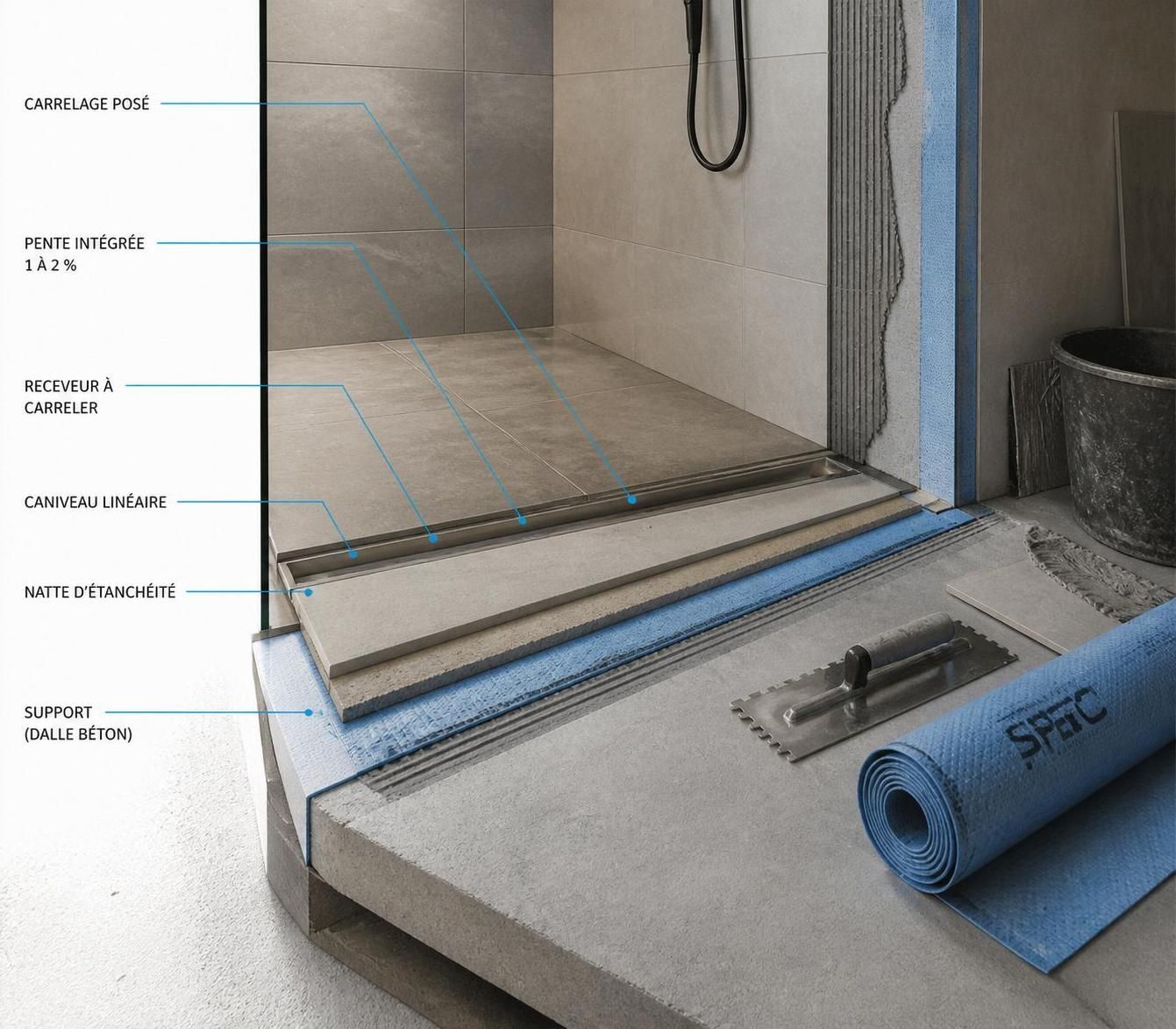

Comment carreler une douche italienne : étapes et points techniques
La douche italienne séduit par l’accès de plain-pied et le rendu minimaliste, mais la réussite dépend d’une technique irréprochable. Comment carreler une douche italienne : étapes et points techniques apparaît dès le départ comme la question centrale pour toute rénovation ou création de salle de bains. Le défi principal reste l’étanchéité et l’évacuation, deux éléments intimement liés à la pente et à la configuration du sol.
La mise en œuvre demande des compétences combinées en plomberie, maçonnerie et carrelage. Les choix de receveur, de bonde ou de caniveau, ainsi que la compatibilité des matériaux avec l’humidité permanente conditionnent la durabilité. Les chiffrages de matériaux et main d’oeuvre sont donnés en fourchettes afin de refléter la variabilité du marché, avec des repères datés.
Cet article est rédigé par Marc Lebon, journaliste BTP, contributeur du magazine CATMOZ pour les sujets carrelage, revêtements et rénovation pratique.
L’essentiel Carreler une douche italienne demande une préparation stricte du support, une étanchéité multicouche et une pente d’évacuation contrôlée. Le choix des matériaux et la pose collée influent sur l’étanchéité et la sécurité antidérapante.
Matériel, outillage et choix techniques pour carreler une douche italienne
La sélection des outils et matériaux conditionne la qualité de la pose. Pour un projet sécurisé, la liste doit être complète et adaptée aux contraintes du chantier. Le matériel recouvre des catégories distinctes : maçonnerie, plomberie, carrelage et étanchéité.
Outils de maçonnerie et préparation : meuleuse d’angle avec disque diamant, marteau burineur, pelle, truelle et platoir inox pour assurer un décaissement propre et des surfaces planes. Le niveau à bulle et la règle de maçon garantissent la planéité et la pente. La précision de la pente se vérifie à la règle et au laser si disponible.
Outillage plomberie : coupe-tube PVC, colle PVC, pince multiprise, scie à métaux pour ajuster le réseau d’évacuation. La bonde ou le caniveau doit permettre un raccord sur tuyau PVC 40 mm minimum. Lors de vérifications chantier, le choix entre bonde classique et caniveau linéaire se fait en fonction du débit requis (bonde ≥ 30 L/min, caniveau supérieur).
Outillage carrelage : coupe-carreaux manuel ou électrique, carrelette pour petits formats, pince à découper, maillet en caoutchouc, spatule crantée (6×6 mm ou 8×8 mm selon carreau), croisillons 2-3 mm pour joints réguliers. Le mortier-colle doit être un produit agréé pour pièces humides et compatible mosaïque ou grès cérame.
Produits d’étanchéité : natte d’étanchéité ou membrane d’étanchéité, enduit liquide spécial pièces humides, bandes préformées pour angles. La fiche technique fabricant précise l’épaisseur minimale et le nombre de couches. Sur les zones critiques, les bandes résilientes périphériques évitent les fissurations et absorbent les dilatations.
- Receveur à carreler prêt à poser (polystyrène, béton cellulaire) pour intégrer la pente d’origine, prix indicatif 140-400 €, janvier 2026.
- Bonde ou caniveau, caniveau linéaire visible 300-600 €, bonde standard 50-80 €.
- Carrelage sol antidérapant R10 minimum, joints époxy pour zones humides.
- Mortier-colle spécial pièces humides et primaire d’accroche selon support.
La compatibilité des matériaux avec l’humidité permanente doit être vérifiée. Les carreaux en grès cérame pleine masse offrent une absorption faible et une résistance mécanique adaptée. La mosaïque, souvent utilisée pour les pentes, nécessite un mortier-colle fin et un joint époxy pour une hygiène optimale.
Les aspects réglementaires et de qualification : il est recommandé de s’appuyer sur un poseur qualifié Qualibat pour garantir conformité et responsabilité décennale. Les prescriptions générales se réfèrent au DTU pose collée et aux documents CSTB pour l’étanchéité et la résistance au glissement.
Les points-clés à mémoriser : outillage adapté, produits pour pièces humides, choix du système d’évacuation. Ces éléments réduisent le risque d’infiltration et facilitent la tenue dans le temps. Un rappel utile, la profondeur sous plancher doit être mesurée avant toute décision de pose.

Préparation du support, décaissement et mise en place de l’évacuation
La réussite commence par une préparation rigoureuse du support. Le décaissement doit offrir la profondeur nécessaire pour le siphon et la pente d’évacuation. En logement collectif, la contrainte de hauteur sous dalle est souvent déterminante.
Décaissement et ragréage : tracer au sol la réservation du receveur en ajoutant 1 cm périphérique pour les bandes résilientes. Découper l’ancien revêtement avec disque diamant. Creuser jusqu’à atteindre la profondeur requise, généralement 10 cm sous la future surface. Contrôler la profondeur régulièrement afin d’obtenir une base homogène.
La surface du fond de fouille doit être ragréée. Un ragréage permet d’obtenir une planarité suffisante pour coller le soubassement. Le contrôle se réalise avec une règle de maçon et un niveau. Toute irrégularité compromettra la stabilité du receveur et la continuité de la pente.
Évacuation, choix et pose : établir l’itinéraire entre la bonde et la colonne d’évacuation. Prévoir des coudes à 45 degrés plutôt que 90 quand possible, et respecter une pente de 2 à 3 % sur la canalisation. Au sol du receveur, viser une pente d’environ 1 % pour favoriser l’écoulement sans gêner la circulation.
Le dimensionnement du débit est essentiel : la bonde doit évacuer au moins 30 litres par minute. Si l’installation comporte un long trajet ou de nombreux coudes, préférer un caniveau linéaire qui offre un débit supérieur. Le coût entre caniveau et bonde classique varie fortement, caniveau 300-600 €, bonde 50-80 €, relevé janvier 2026.
Installation à blanc de l’évacuation avant collage permet de vérifier l’emboîtement et la pente. Découper le soubassement pour le passage du tuyau et protéger la bonde pendant les travaux. Coller définitivement avec la colle PVC en respectant le temps de séchage indiqué par le fabricant.
Souvent, le recours à un receveur prêt à carreler simplifie le chantier. Ces éléments intègrent une pente d’origine et réduisent les risques d’erreur sur l’angle d’écoulement. Coller le soubassement sur une bande résiliente périphérique pour absorber les dilatations et améliorer l’étanchéité.
Tableau comparatif rapide des solutions d’évacuation et de receveur :
| Élément | Avantage | Fourchette prix (janvier 2026) |
|---|---|---|
| Receveur prêt à carreler | Inclut pente, pose facilitée | 140-400 € |
| Bonde classique | Économique, compact | 50-80 € |
| Caniveau linéaire | Débit élevé, esthétique | 300-600 € |
| Joints époxy | Résistance à l’humidité permanente | 40-100 € fourniture |
Fixation du soubassement et collage : coller des plots de mortier-colle sur le fond de la réservation. Espacer les plots de 20 cm et d’environ 10 cm de diamètre pour assurer un appui continu. Poser le soubassement, vérifier l’horizontalité et laisser sécher 24 heures. Ce temps est impératif pour que l’ensemble porte correctement.
Assemblage de la bonde et contrôle d’étanchéité : emboîter la bonde et le siphon sans serrer excessivement. Régler la hauteur de grille en prévision de l’épaisseur du carrelage plus 3 mm de colle. Un test d’étanchéité à l’eau peut être effectué avant la pose du carrelage pour repérer toute fuite précoce.
Pose du carrelage, gestion des pentes, joints et vérifications finales
Carreler une douche italienne exige de suivre l’ordre précis des opérations. Poser en respectant la pente, contrôler les alignements et utiliser des joints adaptés. Les erreurs à ce stade sont coûteuses en réparation.
Traçage préalable : définir le plan de pose, repérer un point zéro. Travailler à partir d’un angle logique et visible. Pour les découpes, anticiper les coupes en biseau nécessaires pour suivre la pente. Un bon traçage évite le rattrapage sur les bordures et limite les coupes complexes en fin de chantier.
Application du mortier-colle : préparer la colle selon la fiche technique. La consistance doit être crémeuse, non liquide. Étaler le mortier-colle avec la spatule crantée en sillons réguliers. Pour le carrelage grand format, utiliser une double encollage si prescrit par le fabricant.
Pose et contrôle planéité : poser les premiers carreaux en partant d’un angle choisi. Utiliser le maillet en caoutchouc pour assurer un contact parfait avec la colle. Mettre des croisillons 2-3 mm pour joints réguliers. Vérifier l’aplomb et la planéité à la règle de maçon. Les ajustements doivent être faits immédiatement.
Découpes et détails autour des éléments fixes : prévoir coupes sur mesure au niveau des siphons, supports muraux et montants de paroi. Les découpes en biseau sur le receveur suivent l’inclinaison. Utiliser une carrelette électrique pour angles et un disque diamant pour grandes épaisseurs.
Réalisation des joints : pour la douche, préférer des joints époxy sur le dallage au sol pour une résistance optimale. Le joint silicone reste conseillé pour les jonctions mobiles entre profilés et parois. Bien nettoyer les joints avant durcissement et évacuer tout excès. Le nettoyage se réalise à la raclette puis à l’éponge humide avant prise.
Temps de séchage et mise en service : respecter les temps de prise. Compter 24 heures après pose du receveur, puis 24 heures après carrelage avant jointoiement. En général, un délai total de mise en service de 3 à 5 jours est habituel, selon le séchage et les couches d’étanchéité.
Contrôles intermédiaires à effectuer :
- Contrôle régulier de la pente au cours de la pose.
- Vérification de l’adhérence du mortier-colle par test de traction simple.
- Test d’étanchéité après application des membranes et avant carrelage final.
Précautions anti-infiltration : renforcer angles avec bandes préformées, protéger les bâti-supports et sceller les pieds de paroi. Les jonctions mur-sol sont des points critiques. Un traitement soigné avec enduit liquide et bandes assure la continuité d’étanchéité.
Sécurité et hygiène sur chantier : porter gants, lunettes et masque lors de découpes. Ventiler la pièce lors de l’emploi de colles et enduits. Stocker les matériaux à l’abri de l’humidité et respecter les consignes de sécurité des fiches produits.
Alternatives et équipements complémentaires : pour les cas où la profondeur sous plancher est insuffisante, envisager un receveur extra-plat 5-6 cm. Cette solution réduit le décaissement, mais impose parfois une petite surélévation d’entrée. Le compromis maintient l’esprit plain-pied tout en respectant les contraintes structurelles.
L’entretien post-chantier : privilégier un produit neutre non abrasif pour conserver le traitement des joints. Les joints époxy demandent un nettoyage délicat pendant les premières semaines pour atteindre leur pleine résistance.
Quels outils sont indispensables pour le décaissement et la maçonnerie ?
Les outils de base comprennent la meuleuse d’angle avec disque diamant, le marteau burineur, la truelle, le platoir inox et le niveau à bulle. Ces outils assurent un décaissement propre et une planéité conforme aux prescriptions techniques.
Comment assurer l’étanchéité entre mur et receveur ?
Appliquer un enduit liquide sur 10 cm dans les angles, maroufler les bandes d’étanchéité lorsque l’enduit est frais, puis appliquer deux couches supplémentaires. Respecter les temps de séchage indiqués par le fabricant.
Quel débit d’évacuation choisir ?
La bonde doit permettre au minimum 30 L/min. Si le trajet d’évacuation est long ou sinueux, privilégier un caniveau linéaire pour augmenter le débit effectif.
Combien de temps dureront les travaux ?
Un bricoleur expérimenté planifie 3 à 5 jours, avec des temps de séchage incompressibles : décaissement et soubassement (24 h), pose receveur et étanchéité (24 h), carrelage et joints (24 h).
Faut-il faire appel à un professionnel ?
La complexité technique et le risque d’infiltration justifient souvent le recours à un professionnel qualifié. Le coût de main d’œuvre se situe généralement entre 600 et 1 500 €, janvier 2026, et apporte une garantie décennale.
